2026-02-28 09:26:14  作者: 刘艳  来源: 厦门日报   责任编辑: 段马水   我来说两句
分享到:

一流电力营商环境助力十亿级产业项目投产

厦门惠企政策让达昊项目节省上千万元电力投资,提前近5个月正式用电

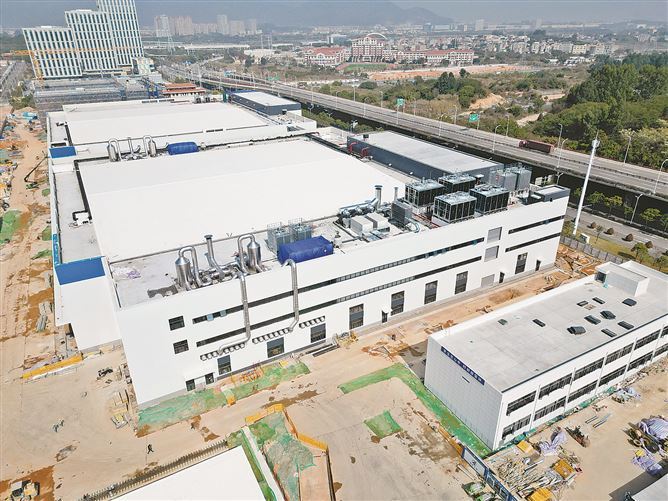

位于海沧区的达昊精密零部件智慧工厂将建成集硬核技术、高效产能、智慧制造于一体的现代化工厂。(记者 蓝齐 摄)

厦门日报讯(记者 刘艳 通讯员 郭芷祎 林艳婷)工地上数辆挖掘机协同作业,混凝土搅拌车进进出出,车间内工人有条不紊地进行机电安装、调试设备……昨日,位于海沧区的达昊精密零部件智慧工厂项目工地,建设热潮与春日气温同频升腾。下个月,这个总投资10亿元的项目将进行试生产。“快接电,才能早投产。”达昊集团中国区人力资源中心部长郑宝锟说,“一流的政务服务、一流的电力营商环境,帮助我们在抢抓市场、争取订单上赢得先机。”

重大产业项目是高质量发展的“动力源”,“动力源”离不开“电力源”。达昊项目电力外线工程用电容量32000千伏安,是2025年海沧区送电容量最大的项目。

达昊项目是海沧区重点引进的工业项目。“2025年6月引进,当年8月申请用电,当年12月底必须送电。当我们接到这个任务时,很多人都说,这是不可能完成的任务。”国网厦门供电公司海沧供电分部业扩与工程一班班长钟璇告诉记者,这么大体量的电力外线工程,正常的工期至少需要9个月。

海沧区建立“政府主导、电力协同、部门联动”的工作机制,由区政府牵头成立“项目快接电”专班,国网厦门供电公司作为技术支撑单位参与,实现土地审批、环评、施工许可与电力接入“多审合一、并联推进”。

“我们实施施工用电提前介入、容缺受理、限时办结,仅用一个月时间,在土地出让前完成施工用电接电,实现项目‘拿地即开工’。”钟璇说,“同时,我们提前启动正式用电电力外线建设,安全、质量、进度管控全链条推进。最终,项目在2025年12月底实现正式用电送电,整个过程只用了4个月,时间缩短了近5个月。”

值得一提的是,厦门加大惠企政策力度,明确厦门10千伏及以上高压供电用户电力外线工程由政府出资,实现客户外接电力设施建设“零投资”。“这一政策为我们节省了1400多万元的工程建设投资,真正实现外线建设零成本、超快速,让企业用电省力、省时、省钱。”达昊项目有关负责人介绍。

这座集硬核技术、高效产能、智慧制造于一体的现代化工厂全面投产后,将为全球一流消费电子品牌提供核心精密零部件,为厦门精密制造产业升级、高端制造业提质扩容注入强劲动能。

从一片空地到现代化厂房,从临时用电到正式送电,达昊项目建设“加速度”的背后,展现了供电部门的责任与担当,更呈现出厦门优化营商环境、奋力推进产业项目和投资项目“双攻坚”行动的决心与行动。

一流的电力营商环境,是激发市场活力、驱动高质量发展的强引擎。国网厦门供电公司介绍,2026年将进一步深化现代化用电营商环境建设,探索全过程数智化服务,深化“项目长”制,全力满足项目用电需求;通过与用户签订契约协议等方式提前约定接电时间,为用户提供可预期的接电服务,以电力营商环境之“优”, 促经济发展之“进”。

相关阅读:

    打印 | 收藏 | 发给好友 【字号
更多>>今日热词
更多>>福建今日重点
更多>>国际国内热点
  • 新闻图片
更多>>娱 乐
  • 点击排行
  • 三天
  • 一周
  • 一月
关于我们 | 广告服务 | 网站地图 | 网站公告
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
网络出版服务许可证 (署)网出证(闽)字第018号 增值电信业务经营许可证 闽B2-20100029
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
