​厦门电力与清水进岛隧道工程进度过半

2024-10-30 08:42:33  作者: 谢嘉迪   来源: 厦门日报   责任编辑: 段马水   我来说两句
分享到:

厦门电力与清水进岛隧道工程进度过半

系目前全国在建最长的过海综合管廊隧道

投用后将保证岛内远期用水需求,提升供电可靠性

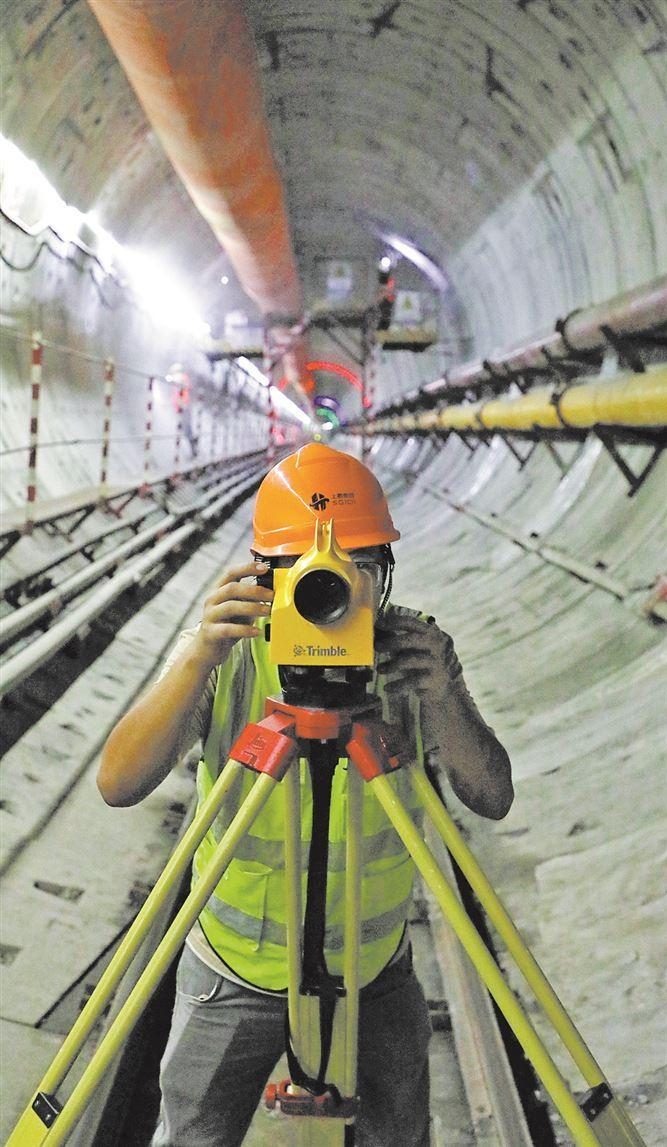

厦门电力与清水进岛隧道施工现场,一名测量员正在进行测量作业。(记者 王协云 摄)

厦门日报讯 (记者 谢嘉迪 通讯员 林江琳)昨日,记者从项目代建单位厦门路桥工程公司了解到,厦门电力与清水进岛隧道建设已实现工期、进度“双过半”。

作为厦门重点民生工程,项目起于海沧区,穿越西海域,终于思明区220千伏厦禾变电站,主线全长6177米,采用电力进岛与清水进岛共廊合建方式设计。其中,陆域段电力隧道长3099米,过海段电力与清水共廊隧道3078米。这也是目前全国在建最长的过海综合管廊隧道。

昨日上午,在海平面下28米地层内记者看到,直径7.02米的特型盾构机前端,刀盘旋转剥离泥土,隧道施工顺利挺进;盾构机后方,隧道主体吊装正在进行,工人们将油料涂抹在预制构件四壁,在机械吊的协助下,一块块重达5吨的内壁构件如搭积木一般完成“无缝拼接”。

“自2022年开工以来,项目已完成始发竖井、配套泥水分离设备等多个施工环节,隧道过海段已掘进约1.4千米,整体工程进度过半。”厦门路桥工程项目负责人杨泽夷表示,项目过海段隧道工程已突破了大屿岛全断面硬岩地层,当下正经过地下全断面砂层施工区域。

与硬岩地层相比,这里地质更不稳定,渗水、沉降、沿线孤石等复杂情况带来的挑战,对项目施工水平提出了更高的要求。在复杂地层中,施工单位运用先进超前地质预报技术,做到地下施工提前预知靶向发力。地质不稳,运用17米超前注浆“黏合”砂层;面对孤石,及时更换刀具保证施工速率。据施工单位介绍,项目每天都有近150名建设者在一线参与作业保证建设进度,隧道按照每天4米—6米稳步推进,以当前进度,项目预计将于2026年完成全线土建施工。

投用后,厦门电力与清水进岛隧道将改变本岛单一水源现状,保证岛内远期用水需求。同时,还将进一步提高厦门岛内供电可靠性,这对释放城市发展用地空间,改善西海域景观环境,助力厦门打造新发展格局节点城市具有重要意义。

项目名片

厦门电力与清水进岛隧道起于海沧区,穿越西海域,终于思明区220千伏厦禾变电站,主线全长6177米,采用电力进岛与清水进岛共廊合建方式设计。其中,陆域段电力隧道长3099米,过海段电力与清水共廊隧道3078米。这也是目前全国在建最长的过海综合管廊隧道。

相关阅读:

    打印 | 收藏 | 发给好友 【字号
更多>>今日热词
更多>>福建今日重点
更多>>国际国内热点
  • 新闻图片
更多>>娱 乐
  • 点击排行
  • 三天
  • 一周
  • 一月
关于我们 | 广告服务 | 网站地图 | 网站公告 |
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
网络出版服务许可证 (署)网出证(闽)字第018号 增值电信业务经营许可证 闽B2-20100029 互联网药品信息服务(闽)-经营性-2015-0001
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
