厦门新体育中心电力配套全速推进 CBA全明星赛事用电实现“双保险”
2023-03-09 11:36:11 来源: 东南网 责任编辑: 刘学佳 我来说两句 |
分享到:
|

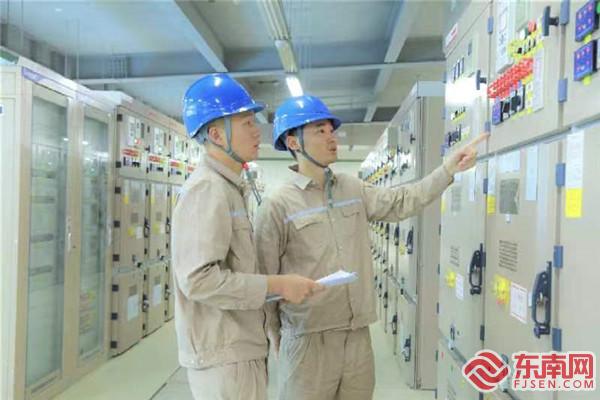

3月7日,厦门电力工程公司变电安装人员对110千伏桂园变进行送电前运行定值核对。(葛胜武 摄) 东南网3月9日报道(记者 卢超颖 通讯员 庄颖芳 何雯婷)3月8日凌晨,位于厦门市翔安区环东海域滨海东大道东侧的凤凰体育馆通上第二回电源,与3月6日正式投运的110千伏桂园变电站一起,为即将于本月底在这里举办的CBA全明星赛事加上电力“双保险”。 110千伏桂园变电站本期建设2台主变,主要服务于厦门翔安新会展中心、新体育中心用电需要,助力厦门打造最大的体育综合体及会展产业载体。其现代感十足的外观,与距离800米的省重点项目厦门新体育中心的壮观景象相得益彰。 据悉,110千伏桂园变电站工程开工建设时,周边配套市政道路尚未实施。面对建设工期紧、雨季时间长、材料设备运输难等问题,翔安新城片区指挥部统一部署,国网厦门供电公司协调建设单位厦门电力工程集团有限公司攻坚克难,通过修建临时通道、清理压实场地、二次搬运及随车吊等方式,及时将重达70吨的主变压器设备及配套材料转运进场,并在天气晴好时加大施工力量投入,确保室内室外作业同步铺开,全力加快进度,有力确保了翔安东部新城会展片区首座变电站顺利落地。 厦门新体育中心“一场两馆”共建设3个总配电室,涉及6回10千伏配电进线电缆接入。去年9月以来,承建配电线路的厦门市供电服务有限公司已完成凤凰体育馆、白鹭体育场各1回配电接电。 为确保CBA全明星赛事用电可靠,厦门市供电服务有限公司在为该体育馆建成一回10千伏配电电缆的基础上,再从新建成投运的110千伏桂园变电站接入第二回配电线路,通过强化专业协同、优化施工方案、加大施工力量投入、并行穿插作业等方式,以最快速度实现体育馆“双电源”供电,确保当一回供电出现故障时,即刻切换到二回备用电源,实现瞬间快速复电,用电更加稳定可靠。 根据施工进度,“一场两馆”余下3回配套配电线路的接入将分别于3月底和4月完成,助力厦门新体育中心保障全民健身,成为展示厦门国际形象与城市魅力的地标建筑。 |
