厦门湖里全力以赴解决好群众的“身边事”
| 2021-05-10 13:52:58 来源: 湖里区融媒体中心 责任编辑: 邹玒 我来说两句 |
分享到:
|
党史学习教育开展以来 湖里区始终坚持以民为本,为民办事 从最困难的群众入手 从最突出的问题抓起 从最现实的利益出发 聚焦群众所思所想所需 聚焦民生痛点难点堵点
纵横交错的道路 宛如城市”血脉” 承载着人们的出行 串联着人们的生活

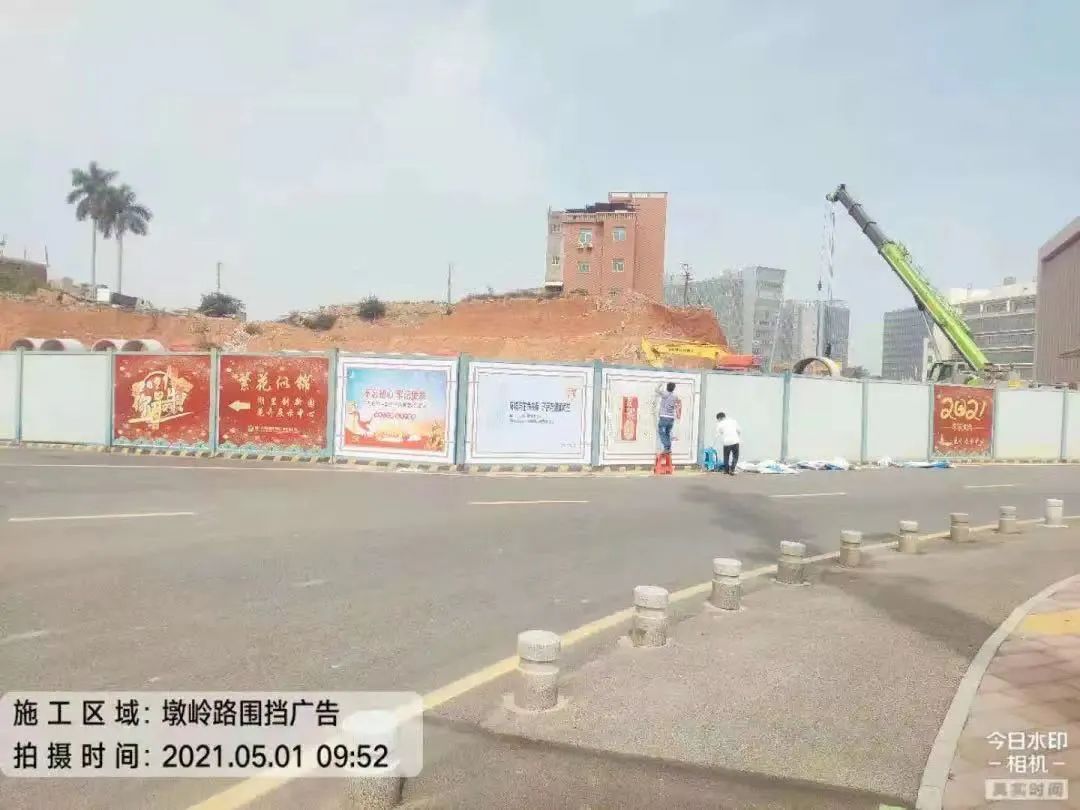

““断头路”则是城市交通的“拦路虎” 消灭断头路 打通交通微循环 是民心,更是民生 打通”断点”和"堵点" 一大批路网项目建设"快马加鞭" 打通23条断头路 系统推进湖里辖区内23条“断头路”建设 其中2条基本完工,8条正在施工 8条准备实施,5条超前谋划 随着“断头路”的打通 将进一步完善湖里区的路网体系 分流主干道车流压力,形成交通微循环 极大提高群众出行便利 (部分断头路项目介绍)
1 薛岭北路工程 ●道路长263米,宽24米。总投资约500万元 ●已完成雨污水管、道路两层沥青施工,正在进行缆线沟施工 枋湖片区纵四路(北段)道路工程 ●道路长500米,宽18米。总投资约800万元 ●基本完工,进行收尾工作 祥岭路下穿铁路西侧接线工程 ●道路长140米,宽30米。总投资约2000万元 ●已完成U形槽主体施工,正在进行下穿通道人行梯道及截水沟施工 ●计划2021年6月底完工 祥岭路下穿铁路东侧接线工程 ●道路长250米,宽30米。总投资约2000万元 ●已完成U形槽主体施工,正在进行下穿通道人行梯道、雨污水管及路面基层施工 ●计划2021年6月底完工 枋湖片区纵六路北段工程 ●道路长500米,宽18米。总投资约1000万元 ●已完成土方开挖、雨污水管施工及路基弯沉检测,正在进行围墙基础、管线工程施工 ●计划2021年6月底完工 金宝路(五缘湾道-仙岳路段)工程 ●道路长593米,宽30米。总投资约5521.98万元 ●目前正在办理招标公告及控制价审核手续 墩岭路(中段)工程 ●道路全长1480米,断头路段道路长360米,宽24米。总投资约1379.63万元 虎仔山路(金边路-金山路段)工程 ●道路长568米,宽30米。总投资约3152万元 ●目前已完成勘察设计招标,可研(初设深度)文本已通过专家评审会,报评审中心审核 厦门日报新闻大楼周边道路工程(含后埔三路)工程 ●含2段道路,其中一段长度135米,宽18米,另一段厦门日报大楼西北侧起点后接后埔三路,总长约174米,宽13米。总投资约700万元 ●目前已完成物探,进行初设及概算编制,项目立项、用地预审及选址手续办理,以及控制价审核。 蔡坑路(枋湖路-枋湖南路)道路工程 ●道路长约250米,宽18米。总投资约786.24万元 ●目前已完成项目立项批复、施工及监理招标 ●计划2021年6月底完工 金湫路(观日西路-金程路段)工程 ●位于湖里东部旧村改造片区,南、北两段均已建成。规划为次干路,长约220米,宽30米,双向4车道,总投资约2829万元 ●目前现状为村道标准贯通,需进行市政化改造 ●具备开工条件后尽快启动实施 金钟路西段工程 ●位于湖里东部旧村改造片区,东段金钟路已建成。规划为次干路,长约430米,宽30米,双向4车道,总投资约1896万元 ●目前沿线村庄已拆迁完毕,道路实施条件较好 ●具备开工条件后尽快启动实施 金边路(仙岳路至虎仔山路)工程 ●位于湖里东部旧村改造片区,南、北段均已建成。规划为次干路,长约1300米,下穿仙岳路隧道长100米,宽24米,双向4车道,总投资约3475万元 ●目前沿线村庄已拆迁完毕,道路实施条件较好 ●具备开工条件后尽快启动实施 钟鸣路(槟城道-五缘湾道)工程 ●位于湖里东部村庄旧改范围内,东、西段均已建成。本段道路规划为次干路,长330米,宽24米,双向4车道,总投资约2236万元 ●目前沿线村庄已拆迁完毕,道路实施条件较好。 ●具备开工条件后尽快启动实施
建成57个口袋公园 湖里辖区内的“口袋公园”动态项目库57个 其中已建成21个,在建10个 拟建26个(处于前期阶段9个,中远期规划17个) 通过梳理选定街头边角绿地、闲置空地等方案 在现状绿地上进行提升改造 与周边环境有机融合,丰富景观层次 强调功能性、文化性及参与性 大大提高了城市边角绿地的使用率 满足市民户外活动的需求 (部分口袋公园项目介绍)
1 华昌路东侧口袋公园 项目位于湖里区湖里街道华昌路东侧(昌宾路—兴湖路段),长度约255m,宽度不一致,最窄处8m、最宽处19m,呈不规则式带状地块,面积约2067㎡。 现状周边居民较多,但没有可供休闲娱乐运动健身的场地,而现状节点绿化即使有围栏保护,但长势仍然不佳,景观效果差。设计拟打开围栏,对居民开放,利用现状绿地为附近居民建设一个可运动休闲健身的小游园。 五缘湾道金海社区段口袋公园 项目位于湖里区金山街道五缘湾道西侧五缘公寓旁,长度约60m,宽度约13m,呈不规则式带状绿地,面积约826㎡。现状场地密植垂叶榕,绿化郁闭度非常高,以致林下光线不足灌木无法生长,黄土裸露,影响市容景观;场地紧邻小区主入口,且边上为公交车等候点。设计拟间移现状部分垂叶榕,建设一个可供周边居民休闲活动及提供公交车等候者一处林荫等候点。 诚信公园 项目位于湖里区仙岳路北侧,厦门中医院东侧,长度约135m,宽度约36m,呈不规则式带状地块,面积约1200㎡。现状公园比较破旧,缺乏生气。设计拟将公园进行提升改造,更换现状破损严重的木平台及铺装,便于行走;修复廊架,并加之以盖,使其成为名副其实的风雨廊;对绿化总体提升,并配套相应设施,使公园重新焕发新机,更好服务周边居民。 金尚路(薛岭山−枋湖南路段)带状公园 项目位于湖里区金尚路,紧临薛岭山公园,南起缔元社区公园,北至枋湖南路西侧绿化退线,长约550m,宽约40-55m,红线面积约3万㎡。本次提升改造旨在改善整体退线林相郁闭度过高、植物种类较杂、采光性不足、广场功能性差、交通流线不畅等问题,形成可游、可赏的社区公园。
建设11个安置房项目 放眼全区 还有一批安置房项目正抓紧建设当中 湖里区要求施工方抢抓进度 保质保量完成 又好又快全力建设安置房 实现城区环境品质 居民获得感幸福感“双提升” 让居民早日住进新房 今年还将新开工建设11个安置房项目 总建筑面积约283.89万平方米 可提供房源2.2万套 (部分安置房项目介绍)
薛岭安置房 项目位于祥岭路217号,用地面积约2.3万平方米,建筑面积约12.6万平方米,地下2层,地上19-25层,总套数918套。
金林湾花园B区1-07地块安置房 位于环湾路以南、环岛干道以西,用以解决翔安隧道侧接线、仙岳路东段、环岛干道、两岸金融中心、林边社整体改造、西林社整体改造、高林保障性住房等市级项目拆迁安置。 项目总用地面积4.14万平方米,总建筑面积 21.5万平万米,建设内容为住宅、店面、车库、幼儿园及其配套设施,住宅1516套,停车位1882个,店面2500平方米。
项目目前正在进行装饰装修施工,合同工期2022年6月竣工,通过精心组织精细施工,力争在2021年底竣工,提前半年交付使用。 高林安置房一期 项目位于湖里区金山中路以北、五缘湾以南、前头西路以西、田里南路以东,总用地面积约2.55万平方米,总建筑面积约18.92万平方米,建设内容为8栋住宅、商业店面、车库及配套设施,住宅套数2883套,项目总投资约8.2亿元。
该项目目前正在施工上部主体结构3-7层,已完成投资约1.75亿元,合同工期2023年4月竣工,力争2022年底竣工,提前四个月交付使用。
下步,湖里区委区政府将牢固树立以人民为中心的发展思想,结合开展“我为群众办实事”实践活动,从“最期盼”的好事入手,从“看得见”的变化抓起,从“品质化”的追求努力,把百姓安危冷暖、安居乐业,作为办实事的重点,解决好群众“急难愁盼”问题! |
